Litt om det pågående arbeidet ved Evje kyrkje
Etter en litt usikker start på grunnarbeidet, riving av bygg etc., ble "Nomeland" ferdig med utgraving av byggetomta for kyrkjestova før fellesferien 2026. HSH entreprenør AS holder nå på for fullt. Se mer om fremdriften på slutten av artikkelen.

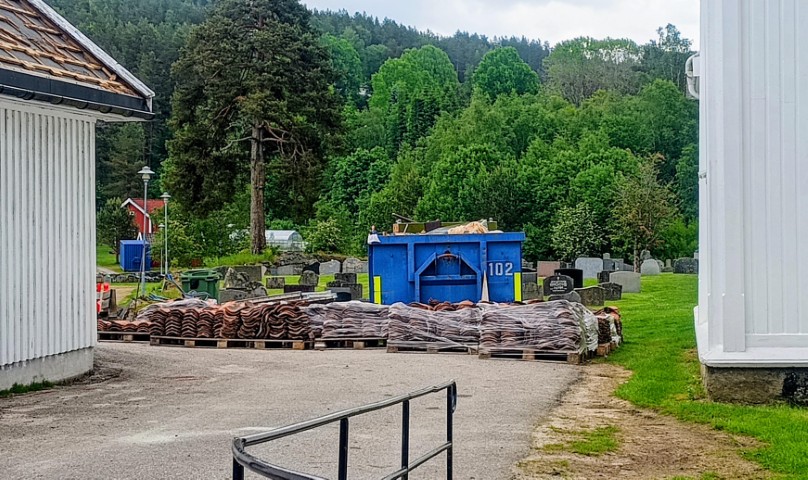

Paller med takstein som skal gjenbrukes og søppelcontainere som har stått på plassen foran kirka tidligere, er nå fjernet og erstattet av en brakkerigg. Området nord for kirkebygget er avsperret. I oppstartsperioden vil det være utfordringer med vann og toalett for besøkende. I oktober kom en mer permanent toalettløsning på plass, innlagt vann, varme og avløp.

Området sør for kirken (mot parkeringsplassen) vil i byggeperioden bli inngang til gravplassen. På sideinngangen sør settes det opp en provisorisk rullestolrampe for adkomst til kirkerommet for rullestolbrukere og andre.
Toalett, for besøkende ved arrangementer i kirken, er plassert bak kirken.
Nordsiden av kirken vil altså de nærmeste månedene være byggeplass og avstengt.
I byggeperioden ønsker vi at arbeiderne på byggeplassen slipper diskusjoner om arbeidet som utføres.
Ta heller kontakt med soknerådets byggekomite om du har spørsmål vedrørende prosjektet, ris, ros eller annet.
Byggekomiteen: kontakter:
Øyvind Kjetsaa
Bjørn Harald Hagen
Kristin Erstad - byggeleder
Sokneråd og byggekomiteen beklager ulempene byggearbeidet medfører, men gleder seg stort til den nye kyrkjestova med tilhørende kirkelig administrasjon, båre- og syningsrom til 17 millioner står ferdig.

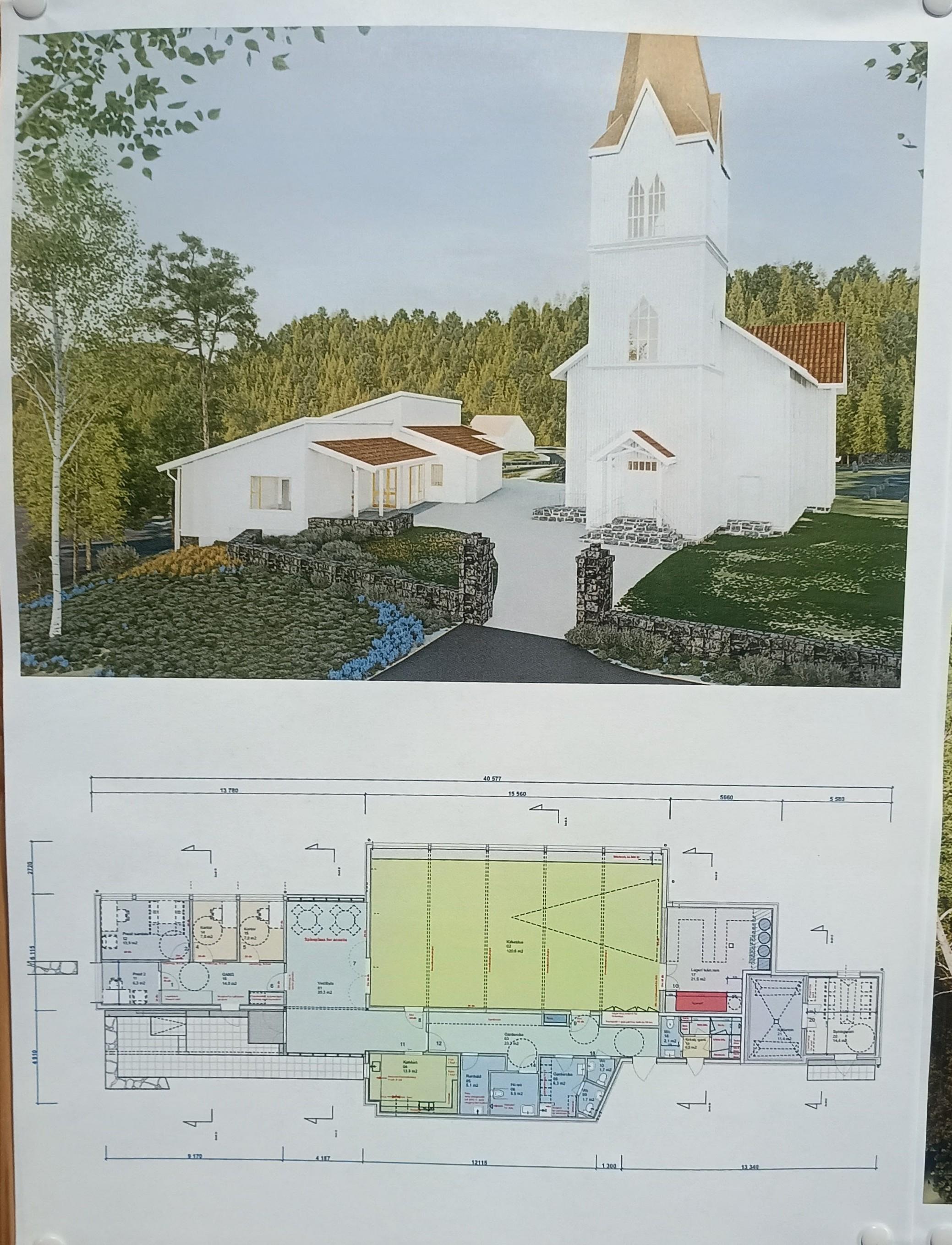

Tegning av nybyggprosjektet - "kyrkjestova" - med litt feil perspektiv da vegen nedenfor ligger lavere,
altså ser vi det her i samme høyde som bygget, ikke nedenfra og opp, som virkeligheten vil være.

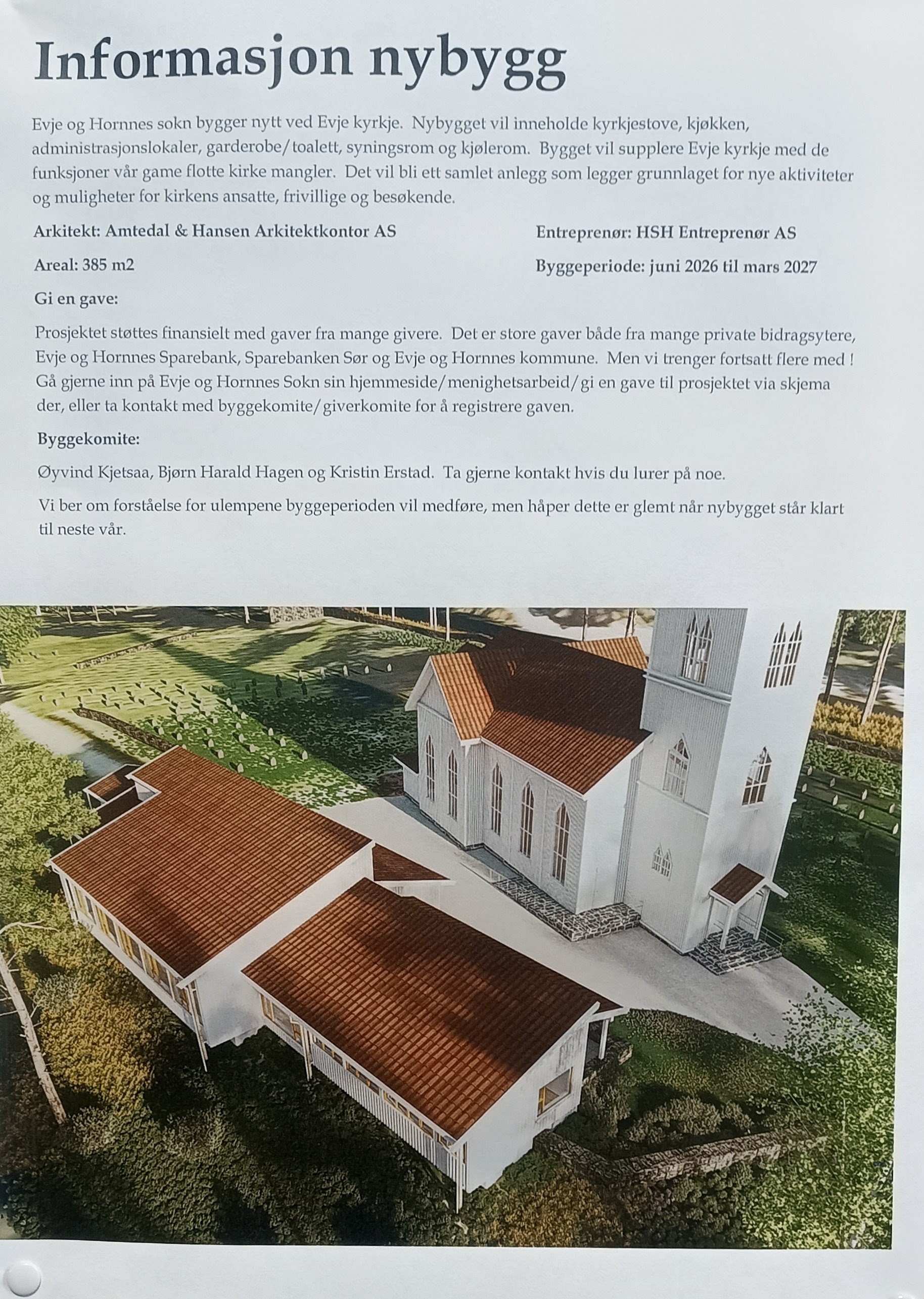

Siste informasjon som henger i våpenhuset i Evje kyrkje:

Også her et noe feil perspektiv på tegningen, da det viser et mer ovenfra og ned bilde (inngangspartiet til kirka)

Fremdrift:
Forskalings- og grunnmur arbeidet er påbegynt pr.1.sept.2026, og i midten av november nærmer det seg ferdig.
Tomt og areale for ny driftsbygning i østenden av kirkegården (mot flatebygd), er også godt i gang. Tomta er gravd ut og fylt igjen, og såle og ringmur er støpt pr.1.sept.2026. I oktober kom de gamle taksteinene på plass. Pr.1.november er elektrikerarbeidet godt i gang og porter halveis montert. Nå sprenges det noe fjell for å få tilkomstvei til driftsbygget, og tomta skal fylles opp. Men av en eller annen grunn, når det så ut til at bygget kunne tas i bruk før vinteren, stoppet det opp. Maskiner og utstyr blir værende i containere og prestegård ei stund til.
Kyrkjestovebygget har fått opp murene og byggtomta er fyllt opp igjen med masse. Muren er også kommet på plass. Nå kan en se hvor rommene kommer.
Se noen bilder på googlefoto
